國航首架A340飛機頭等艙、公務艙改造紀實

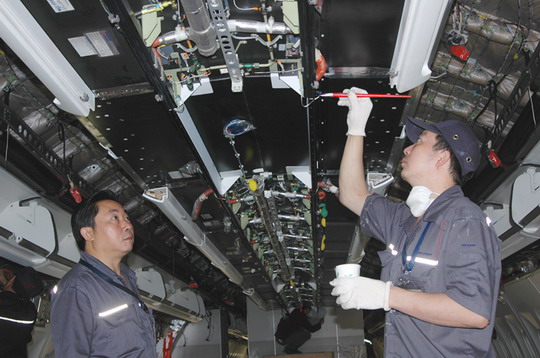

圖1:研究圖紙
背景:中國國際航空公司為落實“放心、順心、舒心、動心”的“四心”服務工程理念,提高頭等艙、公務艙服務水平,進一步適應高端客戶的需求,投資2.9億人民幣,對6架A340寬體遠程飛機的頭等艙、公務艙硬件和軟件服務設施陸續進行重大改造,僅頭等艙單個座椅投入資金就達40多萬元。國航股份工程技術分公司成都維修基地從今年9月1日起正式啟動首架A340飛機兩艙改造工作,這也是國內民航史上首次對該型飛機客艙進行極具挑戰的改造。
籌備篇:醞釀策劃積極迎戰
斥巨資改造歐美航線高端艙位是國航增強市場競爭力的重要舉措之一。在與美方航空企業爭奪中美航線經營權的中方航空運輸企業中,只有國航表現得最為頑強。從2004年起,國航對全面升級A340飛機頭等艙、公務艙進行精心醞釀。工程技術分公司作為承修單位周密策劃、積極籌措,專門成立了A340兩艙改造工作組,下設工程技術、航材保障、工程施工三個準備小組,在去年9月正式對技術、航材、設備、人員等各方面展開了緊鑼密鼓的籌備。
在工程技術準備方面,挑選12名電子、機電、結構、客艙等專業工程師對空客廠家提供的300多頁SB(服務通告)、3000多張圖紙進行逐一消化、理解,經合并、拆分后,重新描述成施工語言,編寫了464份技術工作單,同時發現并糾正了140余項SB偏差。同時選派技術人員到法國接受相關培訓,參加改裝工作的所有維修人員、負責人也多次接受了SB、施工圖紙、工作單、廚房廁所部件拆裝、新設備使用等方面的培訓;航材部門根據工程需要從國外訂購了5000多項、60000多件航材,嚴格按照工作單與器材包一一對應的關系,對所有航材進行逐一清理,確?!凹Z草”準確、按時到位;生產準備方面,訂購,編制各類平臺、運輸平臺等工裝設備的施工手冊,涉及《項目組織機構》、《飛機定置管理》等8個方面。明確了詳細的實施進度計劃,經專家論證設定了嚴格的周期流程。由于各級領導重視,各部門協同作戰,A340兩艙改造的前期各項工作準備充分、扎實,為正式開工打下了堅實的基礎。
施工篇:多方聯動科學施工
B-2389號空中客車A340客機兩艙改造工作分為拆件、改裝、初期恢復、預通電、通電測試、全面恢復、試車、排故、稱重等8道工序,除大幅度減少座椅數量加大空間外,還將新增全新娛樂系統、衛星通訊設施、包廂式豪華座椅,以及機組休息室、廁所、廚房、儲物間等,單機工作量之大、技術含量之高、投入資金之多是國內民航維修行業中罕見的“大手筆”。為確保高質量、高效率完成改造工作,國航采取集團作戰、整體聯動的運作模式,由技術分公司副總經理鐘德超掛帥、督戰,北京工程部與成都維修基地遙相呼應,工程師與維修人員團結奮戰,國內機務人員與英國、法國、美國專家密切配合,共同演繹出國航直面市場競爭的戰歌。
A340兩艙改造是一項龐大的系統工程,每一個環節都必須處在可靠、嚴密的監控之中。成都維修基地制訂了《A340兩艙改造施工手冊》,劃分出詳盡的關鍵控制點,從維修實施、生產管理、技術支援等方面抓好規范和標準化施工。在具體施工過程中,該基地優化組織流程,首次實行工程師負責制,把施工人員按系統分為7個專業小組,每個小組配備2名工程師,隨時提供技術支援和指導,極大提高了工作效率。此外,在缺乏航材的情況下,該基地自行測繪、研制冷接工具和配置模塊,得到空客廠家確認后投入使用,從而保證了施工進度和質量。
由于A340兩艙改造對于空客廠家也尚屬首次,因此,成都維修基地在施工過程中發現了多起實物與圖紙不相匹配等情況的SB偏差。經過中方工程技術人員與現場的外國專家、空客廠方積極溝通、協調,快速解決了所有偏差,保證了施工進度和質量。
職工篇:迎難而上奮勇挑戰
A340兩艙改造驗證的不僅僅是國航機務維修實力和科學系統管理,它還對全體參戰人員的技術、耐力、毅力發起了挑戰。在施工的日日夜夜里,上百余工程技術人員、維修人員,以及各級領導堅守一個目標,始終把質量放在首位,吃苦耐勞、敖更守夜,展現了國航機務人識大局、講團結、勇拼搏的奉獻精神,譜寫出一曲曲感人、可泣的贊歌。
因?yàn)榻Y(jié)構專業的施工質量和進度將影響后續工作的開展,所以18名結構專業人員從開工之日起,發揮團隊作戰能力,連續2個星期加班加點、苦干巧干,克服“秋老虎”肆虐、小家庭困難,優質完成貨艙改裝,以及大量支架、框、結耳等工作,為下道工序贏得寶貴時間;特設專業承擔著電源系統、客艙娛樂燈光、氧氣系統、未來空中導航系統等線路的改裝工作,施工難度大、精度要求高。文汝燕、許東斌勇挑重?fù)?dān),帶領電子/電氣施工人員白天忙在悶熱的客艙中拆裝部件、安裝電纜,任憑汗水濕透工作服,晚上占用休息時間消化改裝圖紙,考慮次日工作安排及人員調配;各專業工程師在施工過程中一旦發現SB偏差,總是積極與現場專家溝通,以最快的速度提出解決方案,因?yàn)闀r差的關系,常常在深夜與空客廠家及時聯系,得到的答復后立即著手相關工作,最短時僅用4天取得廠家答復并訂回航材投入施工;機械員何智強全身心投入兩艙改造工作,沒有請一天假照顧在醫院動手術的妻子,問他為什么不請假,他說:“我負責的工作換個人來接可能一時理不出頭緒,工作最重要,等忙完了我就去醫院。”;成都維修基地負責A340兩艙改造的副總經理在母親辭世后,強忍悲痛,依然一如既往每天守在現場,把好每一個關口、掌握住每一個細節……
從A340兩艙改造的籌備到施工,在艱辛、繁忙的過程中,在接受挑戰的日子里,國航各級領導和一線職工都在頂住壓力、全力以赴,以科學的態度、百倍的責任心和吃苦耐勞的精神攻克難關,翻越險峰。
截至發稿,B-2389號空中客車A340客機兩艙改造工作仍在繼續,大家正鼓足干勁繼續拼搏,心往一處想,勁往一處使,力爭在90天施工期間,優質高效地完成兩艙改造工作。屆時,改造后的A340兩艙擁有全球最先進的硬件設備,國航將以此塑造全新的形象,進而推動兩艙機票的銷售,在越來越激烈的國際航線競爭中鞏固自己的地位。
圖2:精心施工
